Башкирская генерирующая компания продолжает обновление энергоблока № 1 Кармановской ГРЭС

Башкирская генерирующая компания продолжает обновление энергоблока № 1 Кармановской ГРЭС

Проект реализуется в рамках федеральной программы модернизации генерирующего оборудования тепловых электростанций (КОММод).

Работы на энергоблоке № 1 начались в октябре 2024 года и продолжатся чуть больше года. Запланирована замена цилиндра высокого давления паровой турбины с клапанами и пароперепускными трубопроводами, топочных экранов котлоагрегата, проточной части цилиндра низкого давления, подогревателей высокого давления, а также турбогенератора с системой возбуждения. На сегодня основной объём работ выполнен.

Так, в июне завершился монтаж пароперегревателей и топочных экранов, перепускных трубопроводов c арматурой по пароводяному тракту котла. Персонал Кармановской ГРЭС совместно со специалистами подрядной организации выполнили большую и сложную работу, в ходе которой, например, только поверхностей нагрева котла было смонтировано более 296 т. На сегодня проведены гидравлические испытания парового котла, продолжается обмуровка и теплоизоляция оборудования.

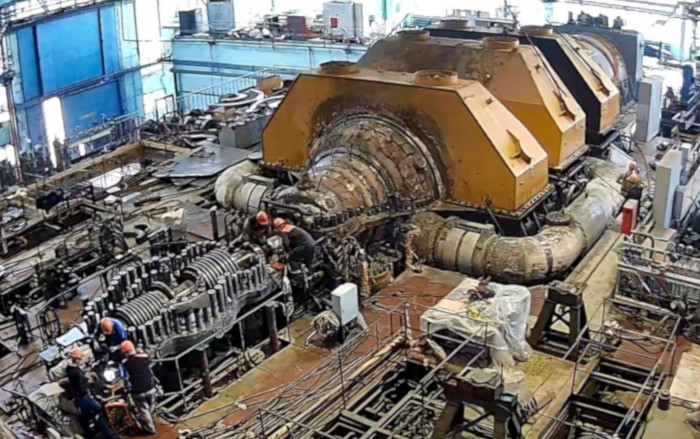

На паровой турбине выполняется райберовка (расточка) отверстий и сборка полумуфт роторов высокого, среднего и низкого давлений, сборка стопорных и регулирующих клапанов высокого давления. Также продолжаются работы по монтажу генератора с системой возбуждения, токопроводов, контрольно-измерительных приборов, устройств релейной защиты и автоматики.

Вскоре энергетики вернут схему выдачи электрической мощности энергоблока № 2 в исходное (проектное) состояние, переключив его с ОРУ 110 кВ на ОРУ 500 кВ. Отметим, что энергоблок № 2 с октября 2024 года работал по временной схеме в целях обеспечения надёжного энергоснабжения потребителей узла 110 кВ в период модернизации энергоблока № 1.

Пробный пуск обновлённого турбоагрегата запланирован на начало сентября 2025 года, комплексные испытания всего энергоблока — на конец того же месяца.

В результате модернизации номинальная мощность энергоблока № 1 Кармановской ГРЭС будет увеличена на 14,8 МВт и составит 330 МВт. Проведённые работы позволят улучшить показатели экономической эффективности энергоблока, продлить ресурс основного оборудования на срок не менее 30 лет и обеспечить его надёжную и безаварийную работу.

Всё оборудование для модернизации произведено на предприятиях отечественного машиностроения. Элементы котла изготовлены силами ООО «Производственное объединение «Межрегионэнергосервис» (г. Барнаул), цилиндр высокого давления и проточная часть цилиндра низкого давления паровой турбины — на Ленинградском металлическом заводе, генератор — на заводе «Электросила», входящими в АО «Силовые машины» (г. Санкт-Петербург).

Управление проектом модернизации осуществляет ООО «Интер РАО – Инжиниринг». Проектно-изыскательские работы выполнило ООО «КПЭИ» (г. Новосибирск). Генеральным подрядчиком строительно-монтажных и пусконаладочных работ проекта выступает ООО «Энергосеть».

Справка

Кармановская ГРЭС, филиал Башкирской генерирующей компании (ООО «БГК») — самая мощная конденсационная тепловая электрическая станция в Башкортостане. Пусковой комплекс первого из шести блоков введён в работу в декабре 1968 года. Вводя ежегодно по одному блоку мощностью 300 МВт, электростанция в 1973 году стала самой мощной в республике.

На сегодня установленная электрическая мощность Кармановской ГРЭС — 1855,9 МВт, тепловая — 204 Гкал/ч. Основное топливо — природный газ, резервное — мазут.

Этот материал опубликован пользователем сайта через форму добавления новостей.
Ответственность за содержание материала несет автор публикации. Точка зрения автора может не совпадать с позицией редакции.
Moscow.media
Музыкальные новости

Новости Уфы





Все новости Уфы на сегодня
Глава Башкортостана Радий Хабиров



Rss.plus

Другие новости Уфы




Все новости часа на smi24.net

Новости Башкортостана


Moscow.media
Уфа на Ria.city
Новости Крыма на Sevpoisk.ru

Другие города России
